Chineggabrücke - Zwischenbericht Bauausführung

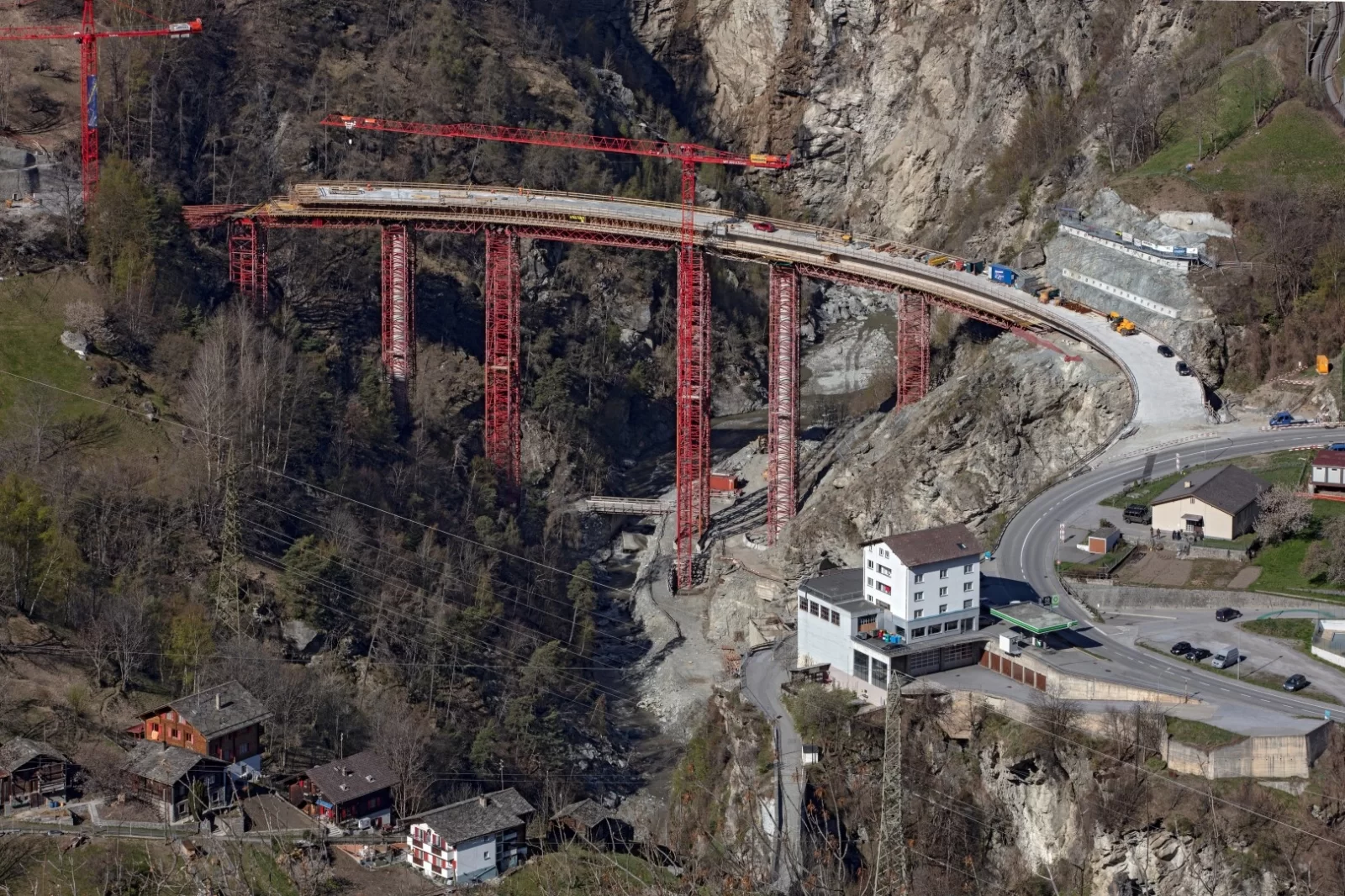

Umfahrung Stalden - Nach der Winterpause wurden ab Ende März die Bauarbeiten für die Chineggabrücke wiederaufgenommen.

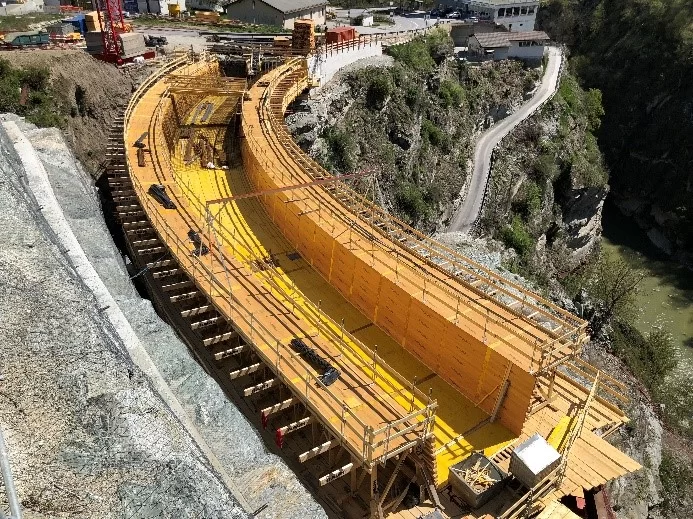

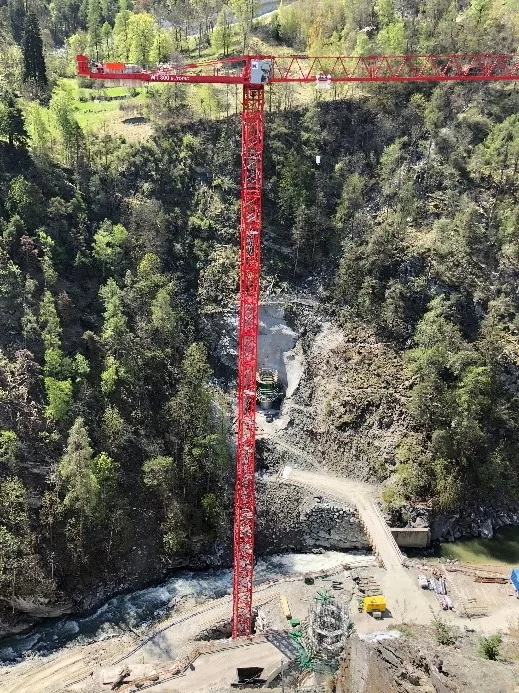

Von der frei zugänglichen Plattform können sich Schaulustige und Besucher einen Überblick vom derzeitigen Baufortschritt verschaffen. Im Talgrund steht auf einem 100 m3 grossen Betonfundament der mächtige Kran mit einer Hakenhöhe von 85 m bei einer Ausladung von 75 m. Neben dem Kran wird der Pfeiler 1 erstellt. Die Bewehrung der vierten von insgesamt 14, jeweils ca. 4 m hohen Etappen, ist in Arbeit. Ungefähr 70 m südlich davon wird die 2. Etappe des Pfeilers 2 betoniert. Im Wochenrhythmus werden jeweils eine Etappe der beiden Pfeiler erstellt, so dass bis in 10 Wochen beide Pfeiler ihre planmässige Höhe erreicht haben werden. Die bis zu 3-lagige Bewehrung der Pfeiler musste mit speziellen, mehrteiligen Bügeln auf den konischen Anzug von 100:1 der Pfeiler abgestimmt werden. Trotz der dichten Bewehrung funktioniert der Betoniervorgang hervorragend. Für die Kletterschalung wird eine aus vielen gerundeten Stahllamellen bestehende Elementschalung verwendet, wie sie auch beim Bau von grossen Windmühlen eingesetzt wird. Nach jeder Etappe werden Elemente ausgebaut, um den gewünschten Anzug des Pfeilers zu erreichen.

Für die Nachbehandlung der runden Pfeiler mit einem Durchmesser von 3.60 m am Pfeilerfuss und 2.20 m am -kopf hatte der Polier eine ganz spezielle Idee. Die Pfeiler werden mit Frischhaltefolie aus dem Lebensmittelgeschäft mit 25 cm Überlappung umwickelt. Das Ergebnis ist überzeugend. Die Folie ist luftdicht, so dass sich hinter der Folie, wie gewünscht, Kondenswasser bilden kann. Der Beton ist damit wirksam vor vorzeitigem Austrocknen geschützt.

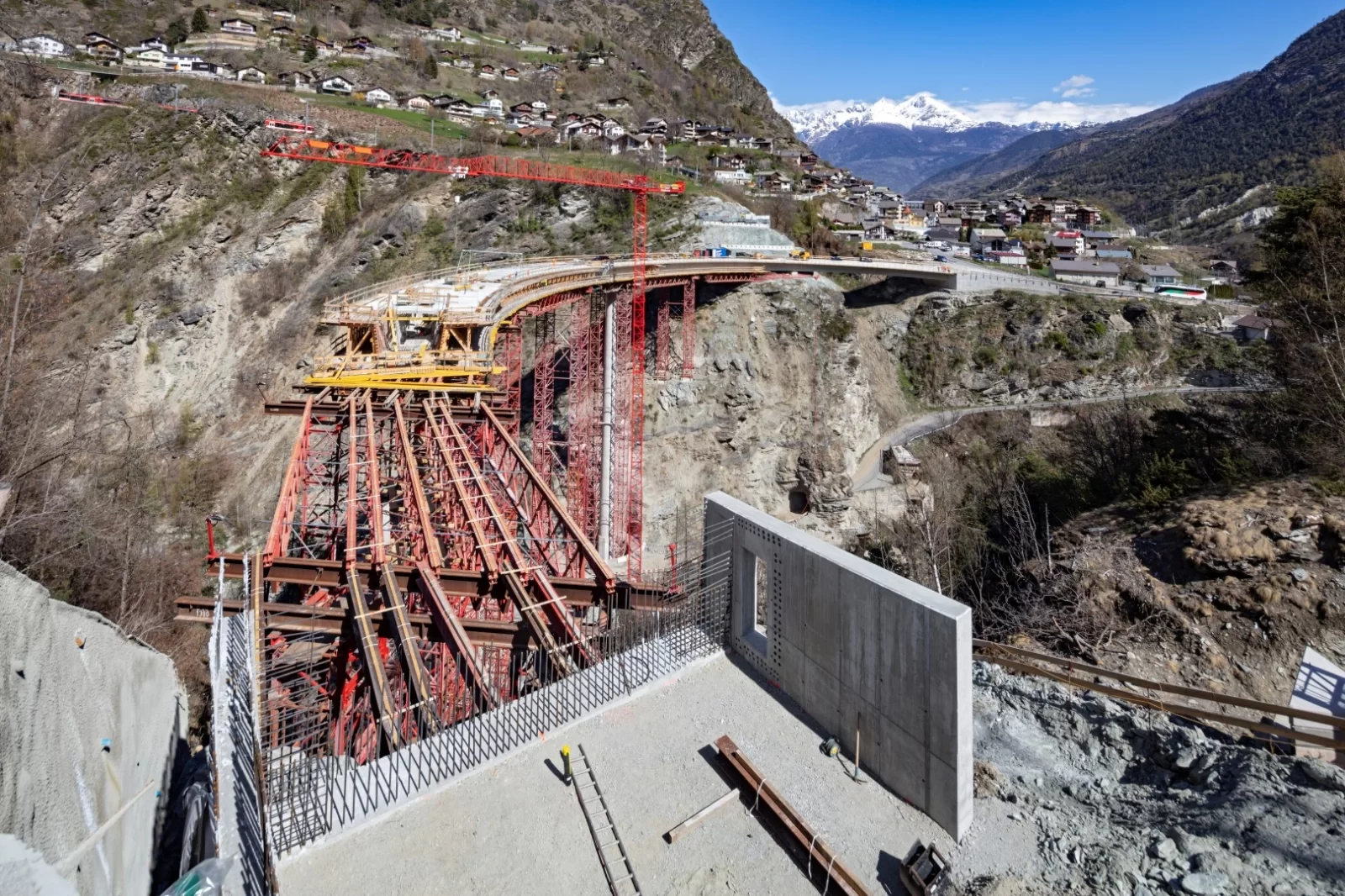

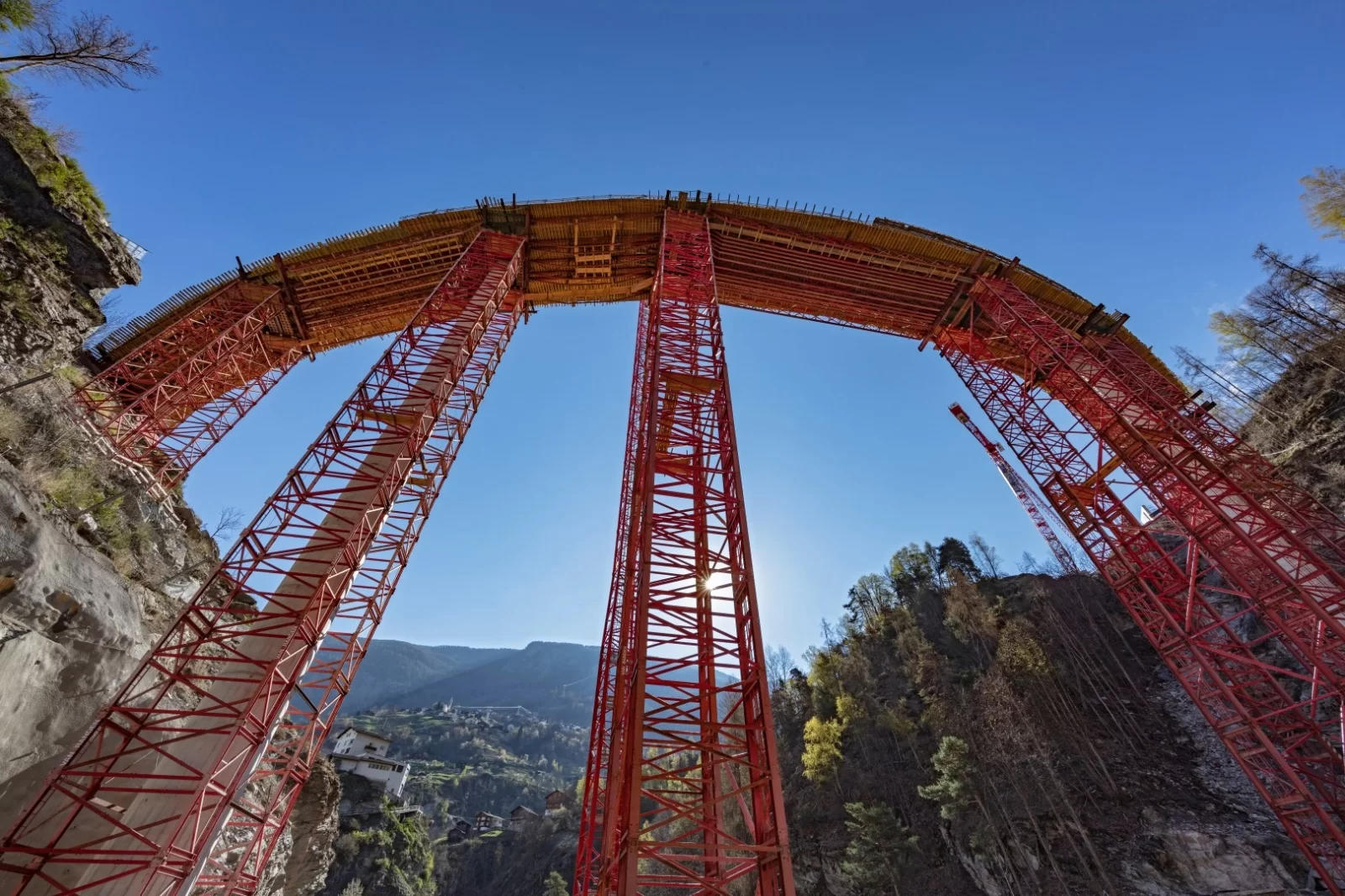

Das Lehrgerüst und die Trogschalung der ersten von insgesamt vier Etappen ist erstellt. Damit lässt sich die Dimension der bis zu 13 m breiten Brücke erkennen. Die erste Etappe ist mit der Aufweitung um 3.0 m und dem schräg zur Brückenachse angeordneten Widerlager Nord bezüglich der Geometrie gleichzeitig die komplizierteste Etappe.

Die Brücke wird als sogenannte integrale Brücke erstellt. Das bedeutet, dass Widerlager und Pfeiler monolithisch mit dem Brückenüberbau verbunden werden. Möglich ist dies wegen der grossen Krümmung der Brücke mit einem maximalen Kurvenradius von 135 m bei einer Brückenlänge von 270 m. Einzig über dem sogenannten Zwischenauflager auf dem Felsvorsprung wurde bereits ein allseitig verschiebliches Kalottenlager eingebaut. Die Abmessungen der oberen Ankerplatte betragen 1'330 x 1'010 mm. Das Montagegewicht des Lagers beträgt 3'080 kg.

Mit der Bewehrung des Brückentroges wurde begonnen. Es werden 4-schnittige Bügel eingebaut und jeden Meter werden Kabelhalter montiert, welche die bis zu 6 Spannkabel mit jeweils 27 7-drähtigen Litzen bis nach dem Betonieren auf der richtigen Höhe festhalten werden. Der Trog der ersten Etappe soll Ende Mai betoniert sein.

Artikel im RZ-Magazin: Umfahrung Stalden

Enge Platzverhältnisse im Gleisfeld Enge Platzverhältnisse im Gleisfeld

Enge Platzverhältnisse im Gleisfeld

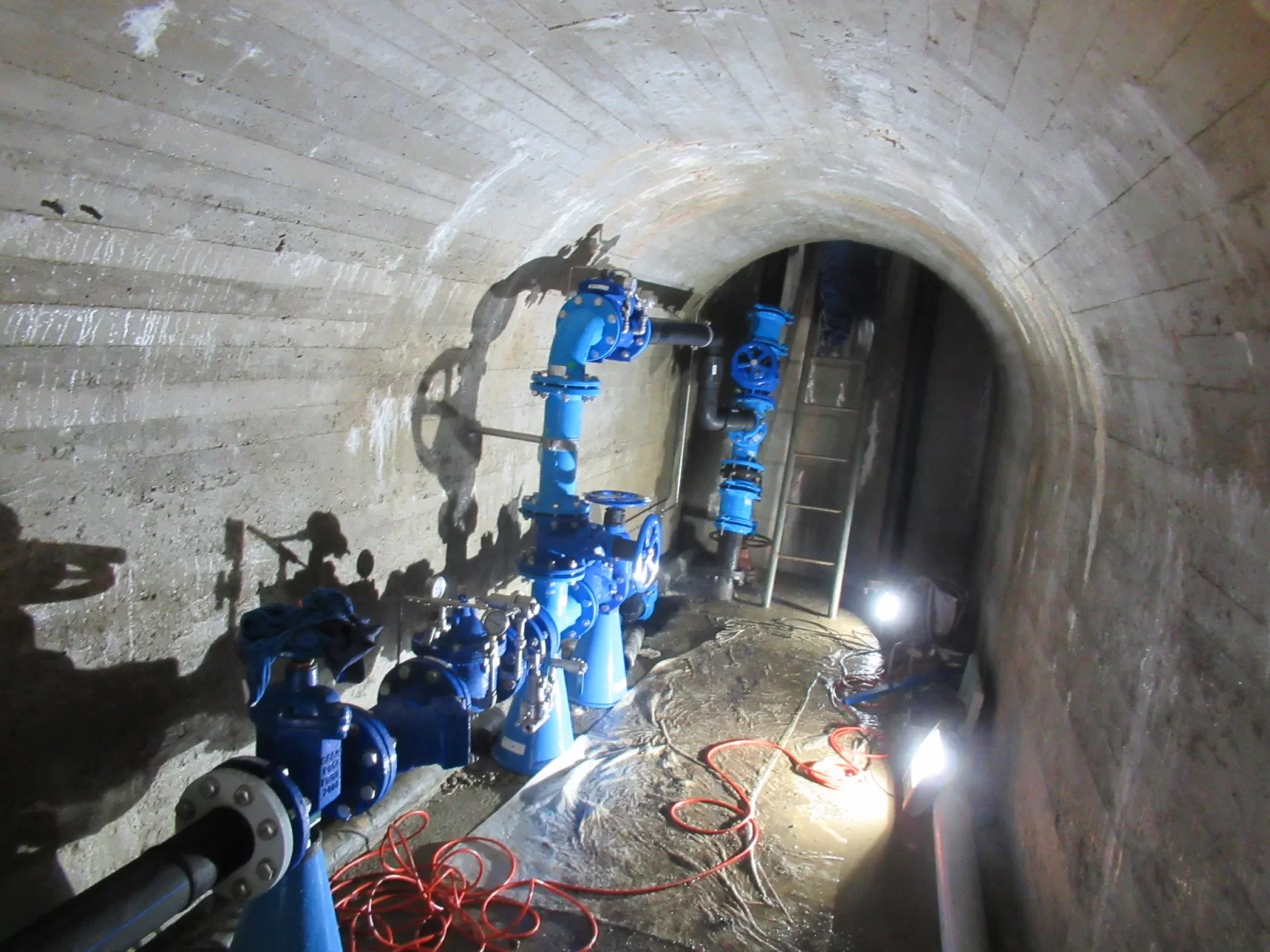

Waschhalle Waschhalle

Waschhalle

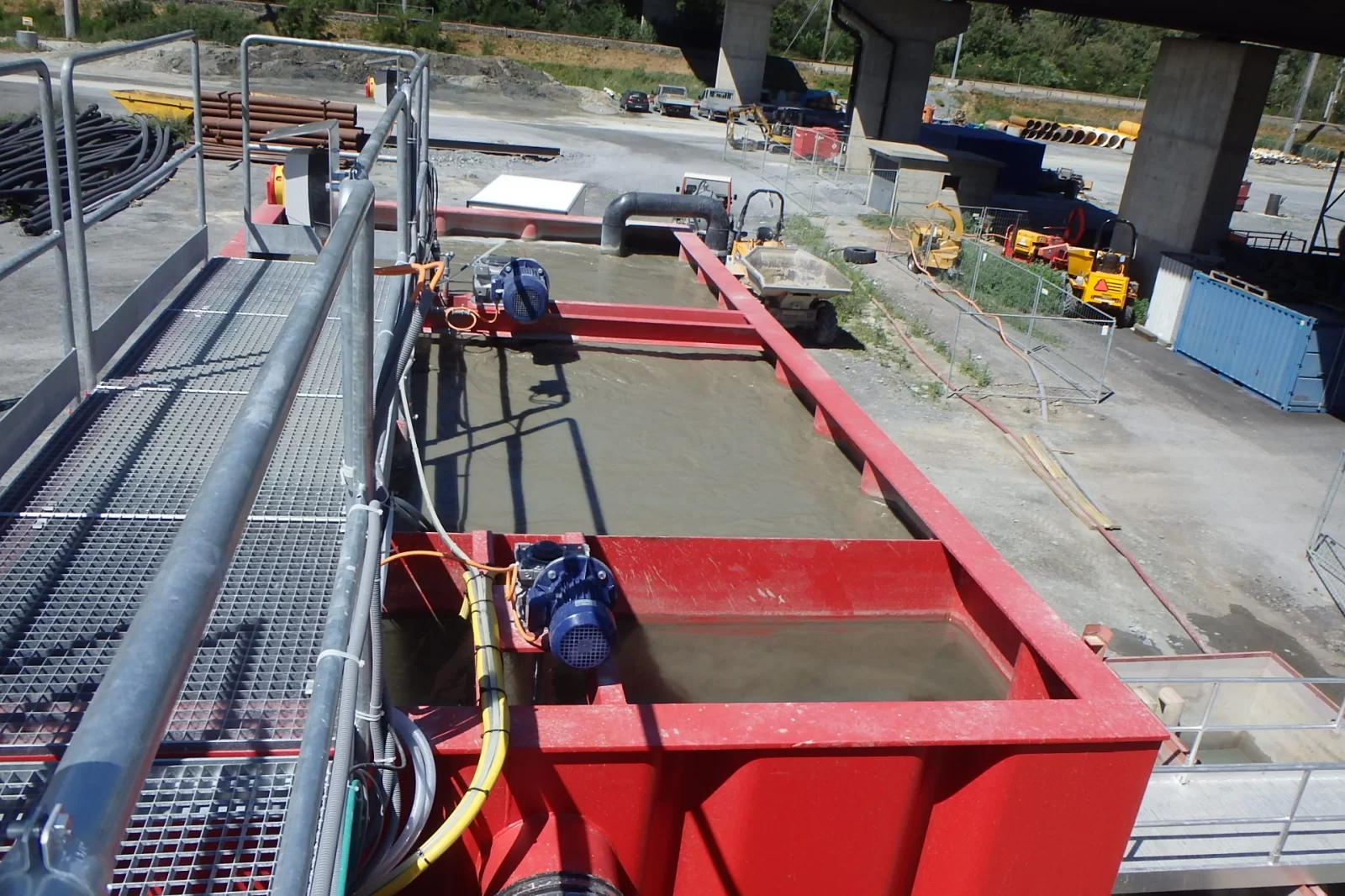

Technikraum Technikraum

Technikraum

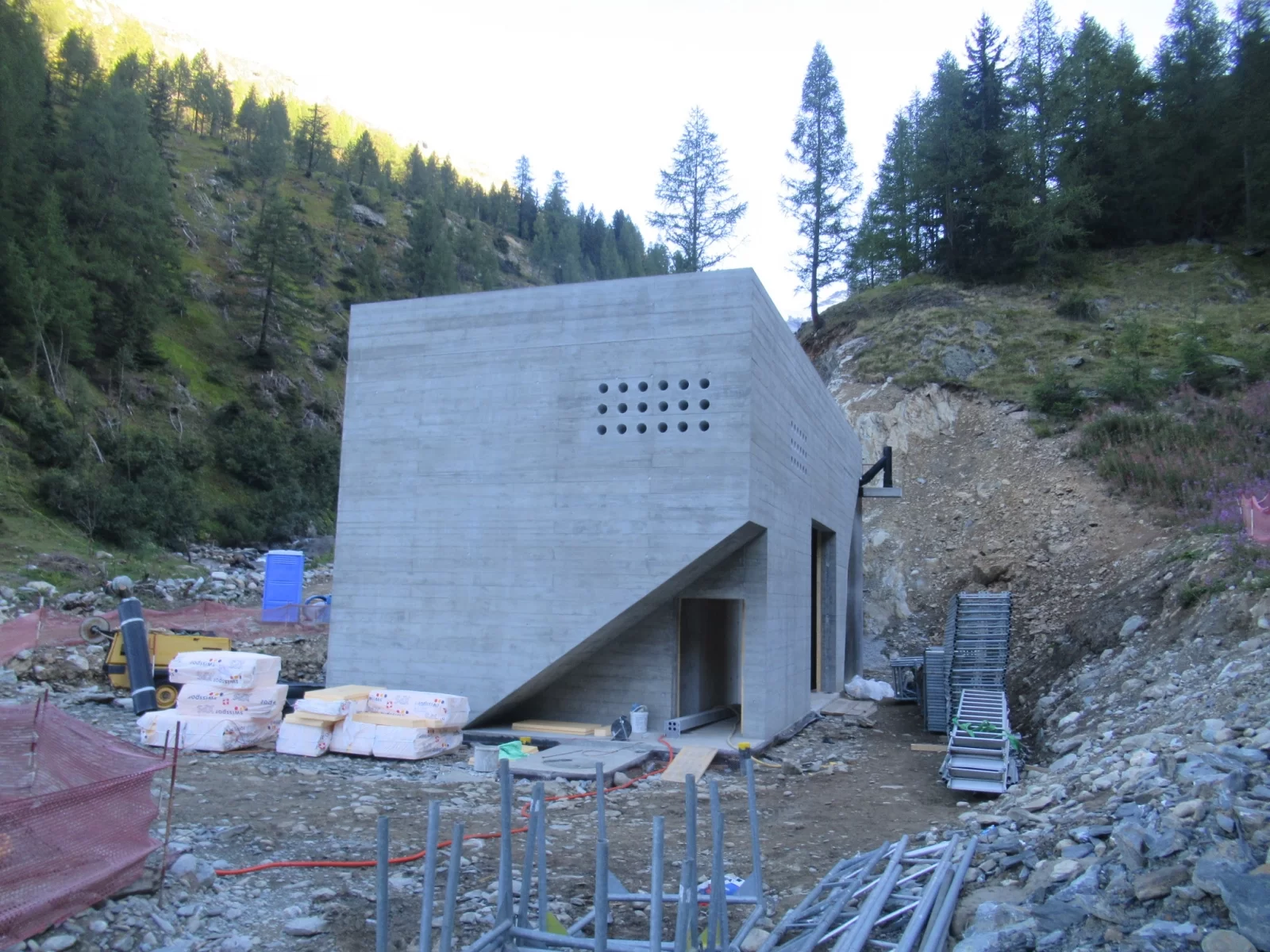

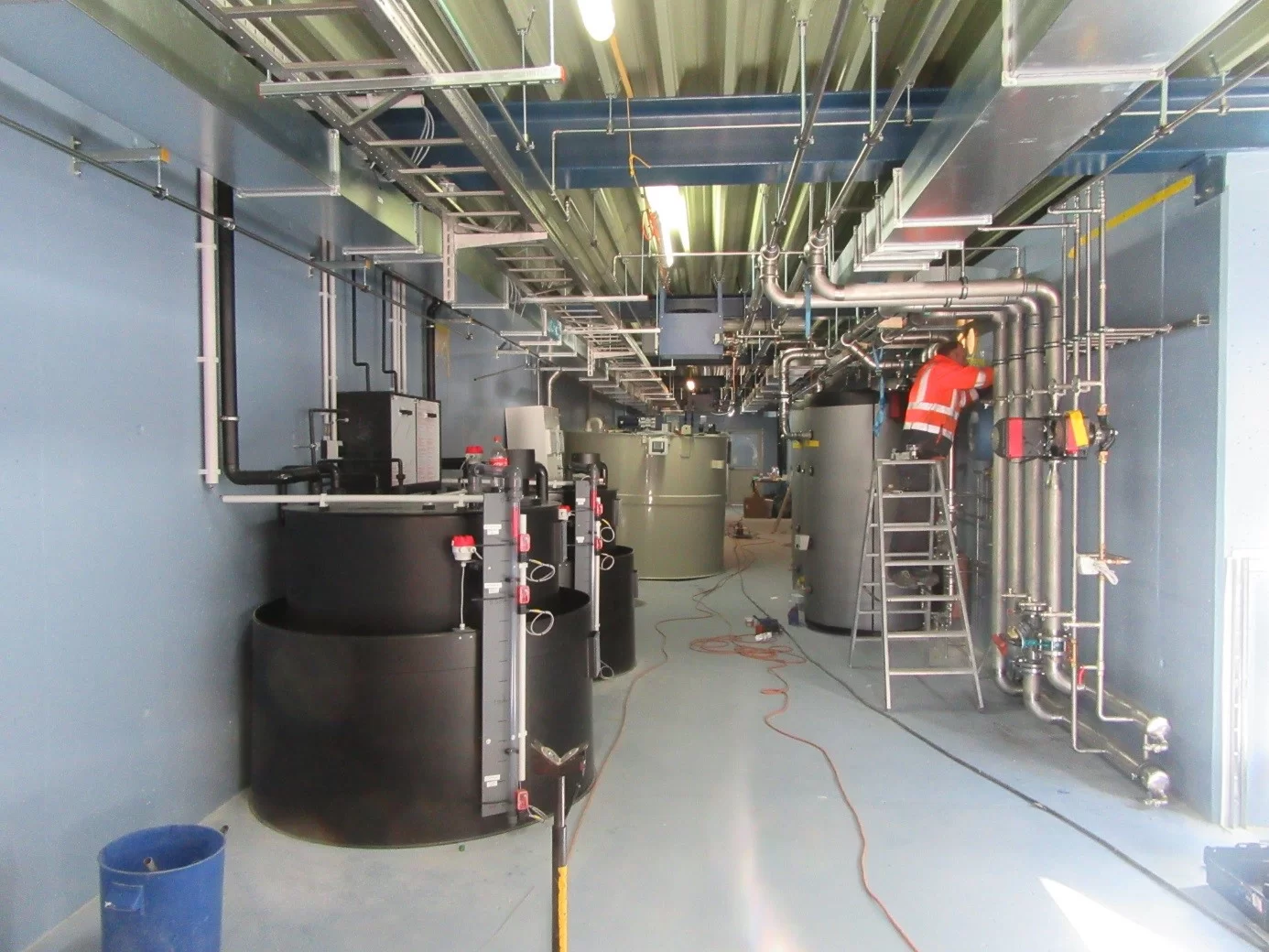

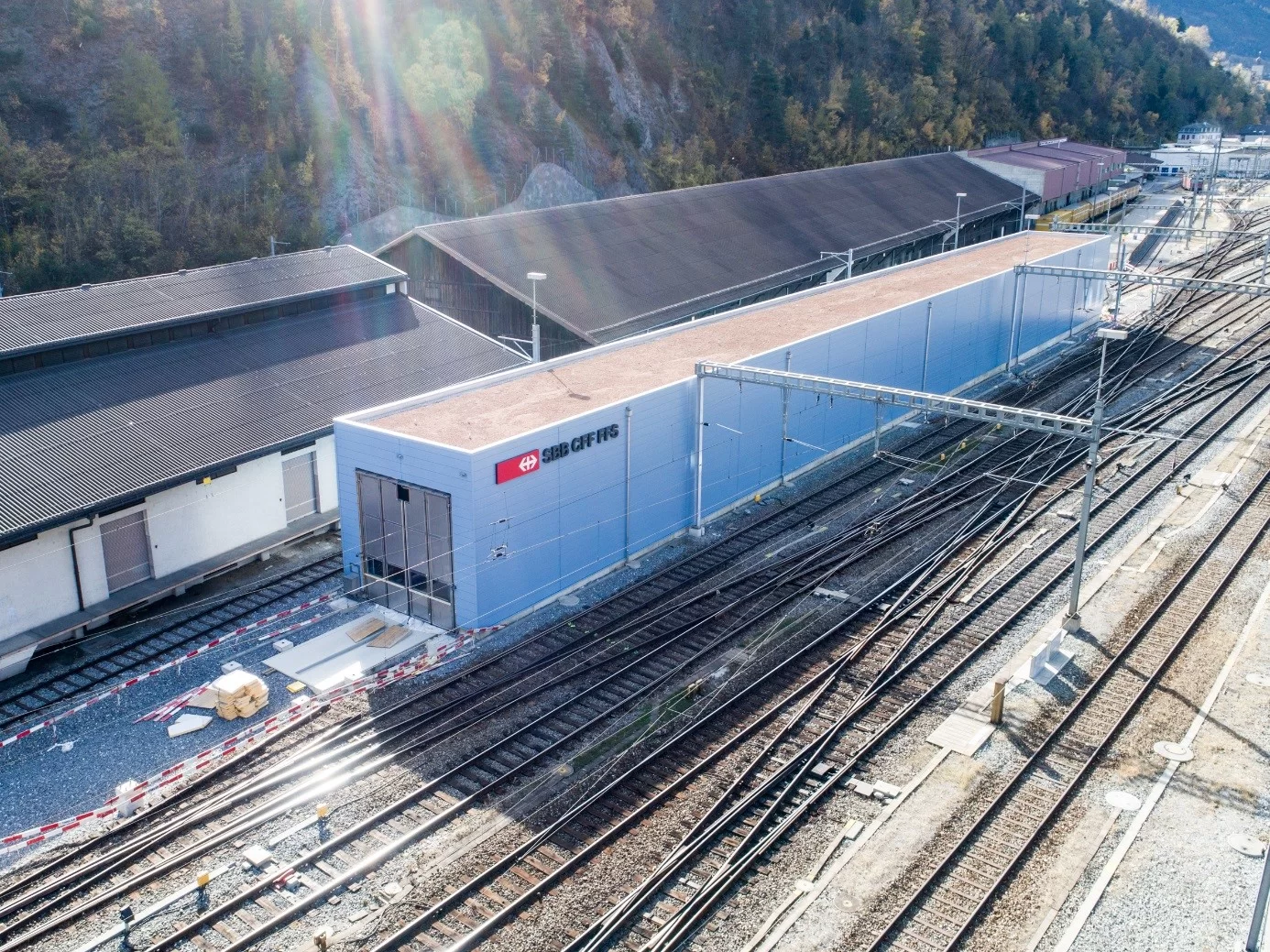

SBB Durchlaufreinigungsanlage (DLR) Brig

Die SBB investiert in Brig rund 14 Millionen Franken in den Bau einer neuen Aussenreinigungsanlage für Züge des Fern- und Regionalverkehrs.

Die Inbetriebnahme erfolgt nach einem zweimonatigen Probebetrieb voraussichtlich im August 2018. In der neuen, 90 Meter langen Halle können einstöckige und doppelstöckige Kompositionen bis zu einer Länge von 300 Metern gewaschen werden. Die Anlage funktioniert vollautoma­tisch und reinigt jährlich rund 3'400 Züge beziehungsweise gegen 25'000 Wagenkasten. Dank der neuen Waschtechnik werden die Züge sauberer. Brig ist Endbahnhof verschiedener Strecken und daher als Standort für die Reinigungsanlage interessant.

Die neue Anlage zeichnet sich durch folgende Merkmale aus:

  • Verfügbarkeit und Sauberkeit: Die Anordnung der Bürsten decken die Konturen der Flotte ab
  • Effizienz: Vollautomatisierung
  • Umweltschutz: Rezirkulation von mindestens 1/3 des Abwassers

SRP ist als Gesamtleiter und Spezialist für die Bauarbeiten für die Phase Realisierung verantwortlich. Die Planauflage erfolgt in Zusammenarbeit mit einem erfahrenen Partnerbüro.

Stand der SRP am KTH Stand der SRP am KTH

Stand der SRP am KTH

KONTAKTTREFFEN ETH ZURICH

Die SRP Ingenieur AG war am Kontakttreffen am 12.04.2018 an der ETH Hönggerberg in Zürich anwesend. Es freute uns, wieder an der Messe für Studierende des Departementes Bau, Umwelt und Geomatik der ETH Zürich teilnehmen zu dürfen. An dieser Veranstaltung nehmen wir die Gelegenheit war, mit Studenten auszutauschen und ihnen unsere Firma vorzustellen.

Mehr Informationen finden Sie unter www.kth.ethz.ch.

Peter Seiler mit den vier Preisträgern und dem Präsidenten der NfGO Paul Hanselmann Peter Seiler mit den vier Preisträgern und dem Präsidenten der NfGO Paul Hanselmann

Peter Seiler mit den vier Preisträgern und dem Präsidenten der NfGO Paul Hanselmann

PREISVERLEIHUNG BESTE MATURA-ARBEITEN IN MINT-FÄCHERN

Am 12. April fand die Preisverleihung für die besten Matura-Arbeiten in MINT-Fächern (Mathematik, Informatik, Naturwissenschaften und Technik) durch die Naturforschende Gesellschaft Oberwallis (NfGO) im Kollegium Spiritus Sanctus Brig statt. Die SRP Ingenieur AG durfte wieder dieses Jahr als Sponsor das Preisgeld verleihen. Peter Seiler als Vertreter der SRP Ingenieur AG nahm an der Veranstaltung statt und nahm die Gelegenheit wahr, die Studenten für technische Berufe zu sensibilisieren.

Die Auszeichnungen gingen an Livia Guntern für ihre Arbeit über die genetisch bedingte Augenkrankheit «Retinitis Pigmentosa», Tatjana Zurbriggen, welche die Walliser Fliessgewässer auf antibiotikaresistente Bakterien untersuchte, Anna Stoffel, welche die visuelle Wahrnehmung und die optischen Täuschungen auf neurobiologischer Ebene untersuchte, und Thomas Weber, welcher einen Wahrscheinlichkeitsrechner für das japanische Kartenspiel «Yu-Gi-Oh» entwickelte. Im Artikel der Walliserbote können Sie mehr dazu erfahren.

Die SRP Ingenieur AG, das Ingenieurbüro für Bau und Umwelt mit Sitz in Brig ist mit rund 40 Mitarbeitern einer der aktiven Akteure bei der nachhaltigen Gestaltung des Raums Brig, des Kantons Wallis und sogar der Schweiz. In diesem Sinne freut es uns, ein wenig von unserer Philosophie, Einstellung und Engagement an die jungen Forscher weiterzugeben und als Sponsor die Freude der jungen Menschen an den technischen Berufen zu fördern.

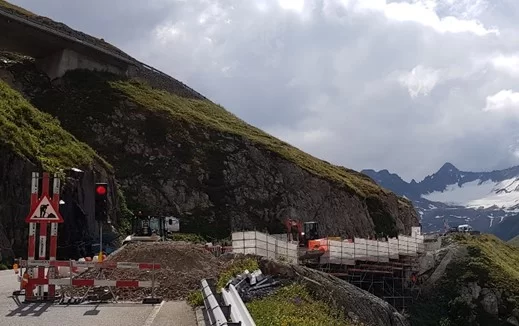

Totalumbau Lax - Fiesch

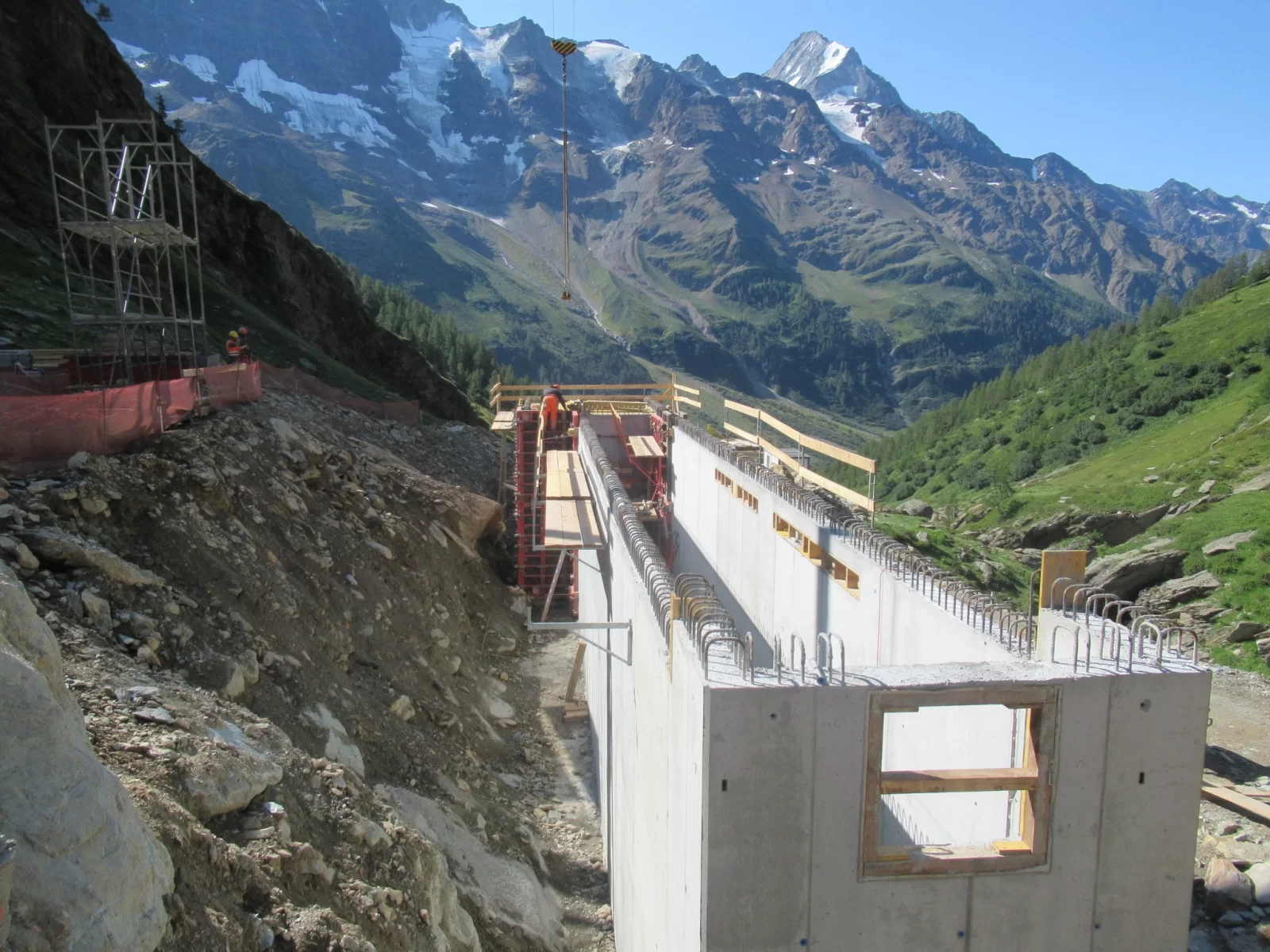

SRP Ingenieur AG hat für die Matterhon Gotthard Bahn den Totalumbau der Strecke Lax - Fiesch geplant. Als Gesamtleiter hat SRP Ingenieur AG alle Projektetappen vom Vorprojekt bis zur Ausführung geplant, und war ebenfalls für die Umweltbaubegleitung verantwortlich.

Folgender Film gibt Ihnen einen Einblick in diese anspruchsvolle Baustelle.

Kontrolliertes Versenken des Dükers in der Vispa Kontrolliertes Versenken des Dükers in der Vispa

Kontrolliertes Versenken des Dükers in der Vispa

Dükereinhub als Luftaufnahme Dükereinhub als Luftaufnahme

Dükereinhub als Luftaufnahme

Düker am Kran hängend über der Vispa Düker am Kran hängend über der Vispa

Düker am Kran hängend über der Vispa

Erdgashochdruckleitung der Swissgas

Die Erdgashochdruckleitung der SWISSGAS, Schweizerische Aktiengesellschaft für Erdgas, dient als Transportleitung für die Gasversorgung des Grossraumes Genf sowie der Versorgung verschiedener Städte und Industrien im Kanton Wallis und Teile des Kantons Waadt.

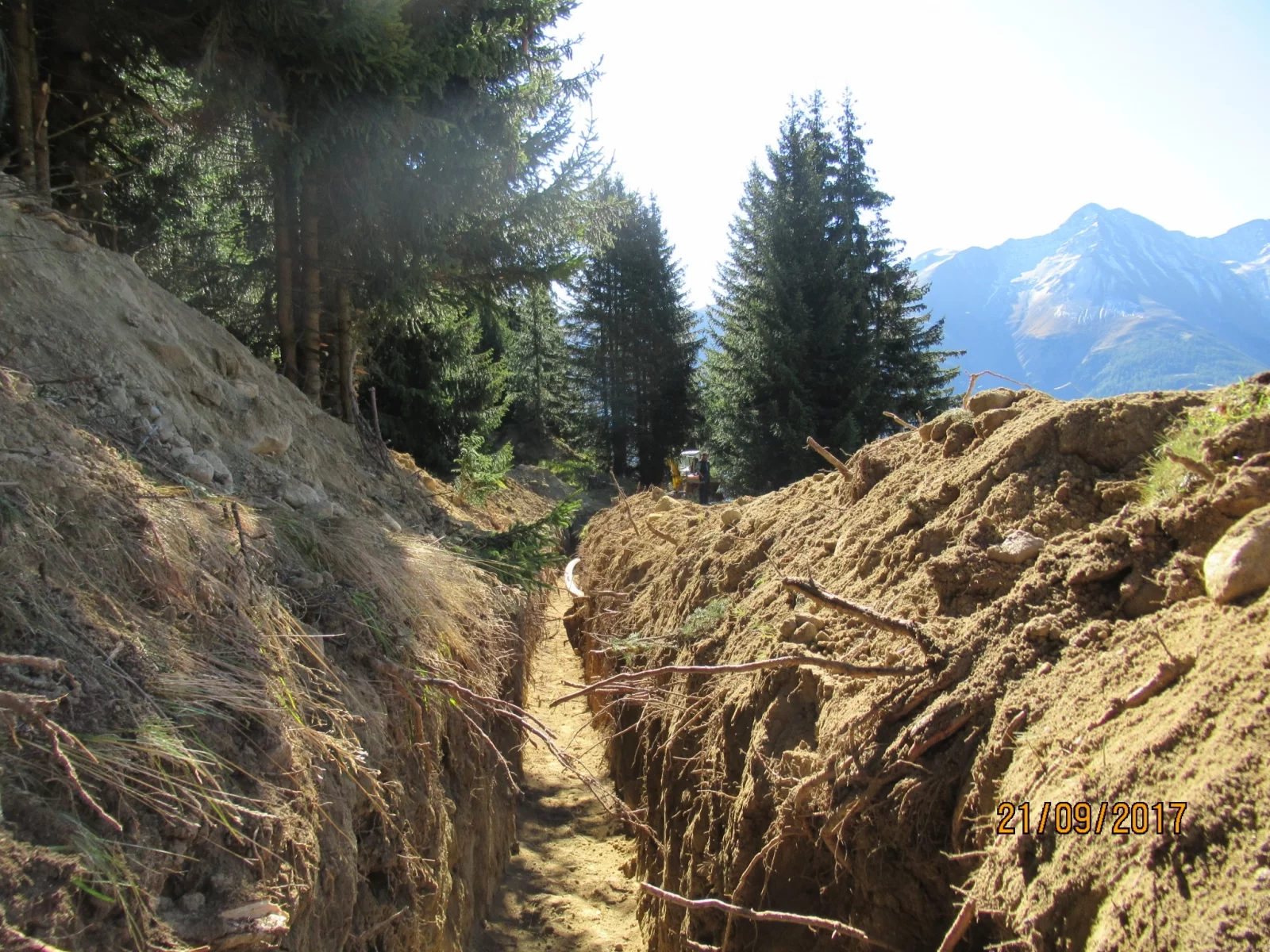

Auf Gemeindegebiet Visp sind die Bauarbeiten der Autobahnauffahrt in Ausführung. Damit die Zufahrt zur Autobahn gebaut werden konnte, musste die Erdgasleitung vorgängig temporär umgelegt werden. Im nächsten Schritt ist derzeit die definitive Neuverlegung der Erdgasleitung auf einer Länge von ca. 950 m in Ausführung. Östlich davon befindet sich direkt anschliessend der Düker Vispa der Gasleitung. Bisher ist man im Rahmen der Dritten Rhonekorrektion und der Autobahn A9 davon ausgegangen, dass der Düker unter der Vispa belassen werden kann. Im Auflageprojekt 2005 war vorgesehen, dass die neu umzulegende Swissgasleitung jeweils auf beiden Seiten an den bestehenden Düker angeschlossen werden kann. Bei Kontrollmessungen im Jahre 2015 wurde festgestellt, dass insbesondere beim Westufer der Vispa die minimal geforderte Rohrüberdeckung bei weitem nicht mehr gegeben ist. Daher sollte nun der Ersatz des Dükers durchgeführt werden.

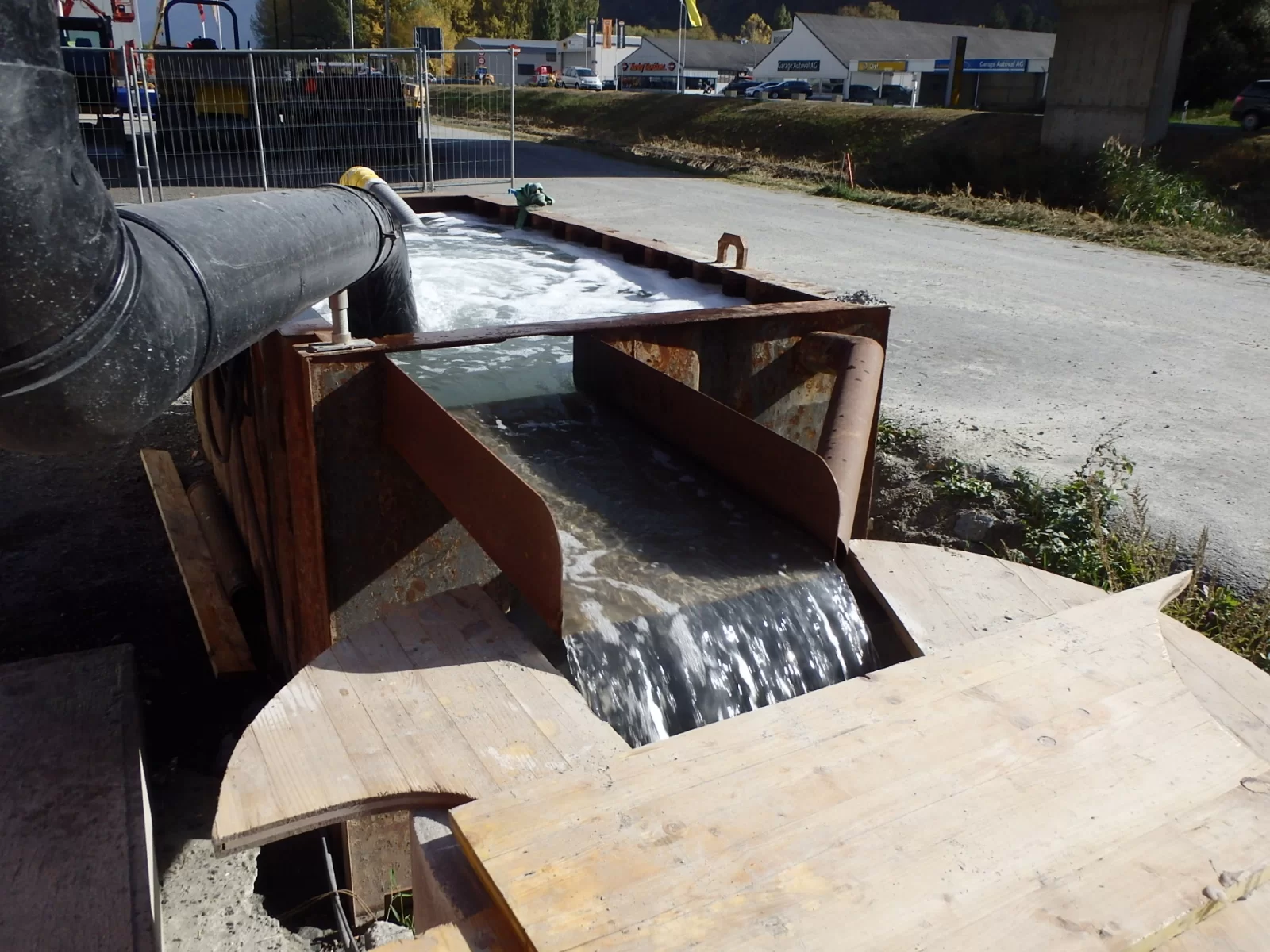

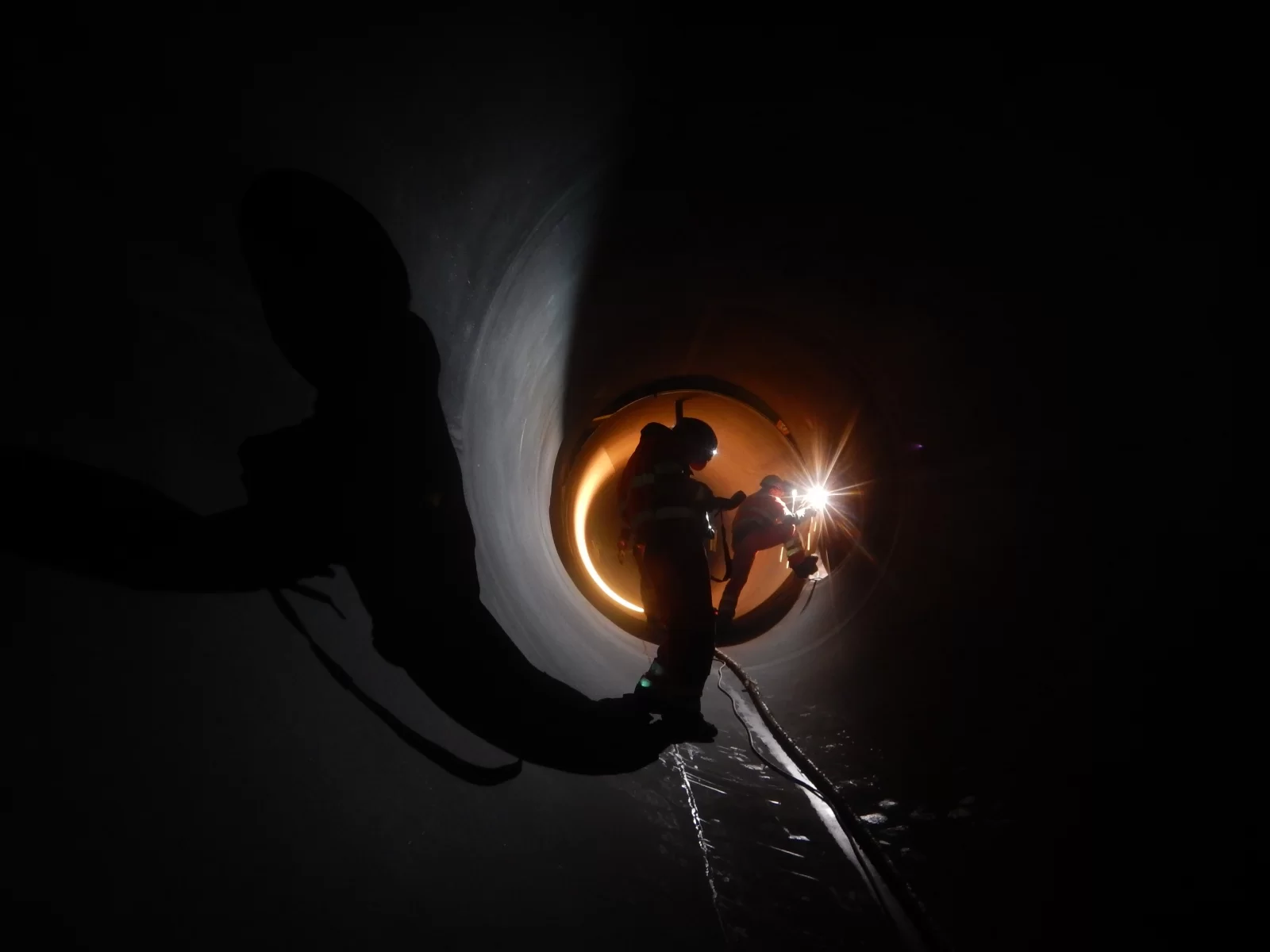

Die SRP Ingenieur AG wurde mit der Projektierung des neuen Gasdükers und mit der Bauleitung der gesamten Neuverlegung der Erdgasleitung beauftragt. Der Düker besteht aus Stahlrohren (Ø 323.9 mm). Geschützt wird er neben dem kathodischen Korrosionsschutz (KKS) durch eine Polyethylen-Umhüllung (2.2 mm) und zusätzlich im Bachbett durch eine Faserzementmörtelumhüllung (10 mm). Zudem wurden zwei Kabelschutzrohre DN 100 am Düker montiert. Eines dieser Kabelschutzrohre dient dem Schutz des Fernmeldekabels. Der Düker wurde auf einem Installationsplatz vor Ort zusammengesetzt und als fertiges Werk eingehoben. Montiert hat er eine Länge von ca. 51 m und ein Gewicht von ca. 5'165 kg. Der Graben für den Düker wurde durch Spundwände gesichert. Der Aushub des Grabens erfolgte unter Wasser, die Vispa wurde dazu nicht umgeleitet. Am 14. November 2017 wurde der Düker in den mit Wasser gefüllten Graben eingehoben und schliesslich kontrolliert versenkt.

Die komplette Neuverlegung der Erdgasleitung dauert gegenwärtig noch an.

Die neuverlegte Erdgasleitung sollte am 29. November 2017 eingebunden werden. Dies bedeutet, dass die Gasversorgung temporär unterbrochen werden muss, um die neue Gasleitung an die bestehende Gasleitung anschliessen zu können. Die Unterbrechung musste Swissgas (Gastransporteur) mit der Gaznat (Gasversorger) abstimmen. Wegen Bedenken der Versorgungssicherheit der Gasversorgung für den Grossraum Genf bei den aktuell tiefen Temperaturen wurde die Einbindung auf das Jahr 2018 verschoben. Infolgedessen musste die neue Erdgasleitung konserviert und geschützt werden.

Herausforderungen über das gesamte Projekt:

  • Enges Bauprogramm (Start 23.08.2017, Einhub Düker 14.11.2017, Einbindung 29.11.2017, Ende 22.12.2017)
  • Mehraufwand aufgrund von Triage-Aushub wegen Altlasten im Baugrund
  • Umfangreiche Koordination mit allen am Bau Beteiligten
  • Arbeiten im fliessenden Gewässer
  • Arbeiten unter einer 132 kV-Freileitung
  • Arbeiten im unmittelbaren Bereich der SBB-Trassee.

Zur Info: Düker = Druckleitung zur Unterquerung eines Flusses.
