IP Pfyngut Süd, Bodenabtrag und archäologische Untersuchungen

Boden- / Gewässerschutz

Bauherr: Dienststelle für Nationalstrassenbau (DNSB), Staat Wallis
Projektdauer: 2024 - 2026

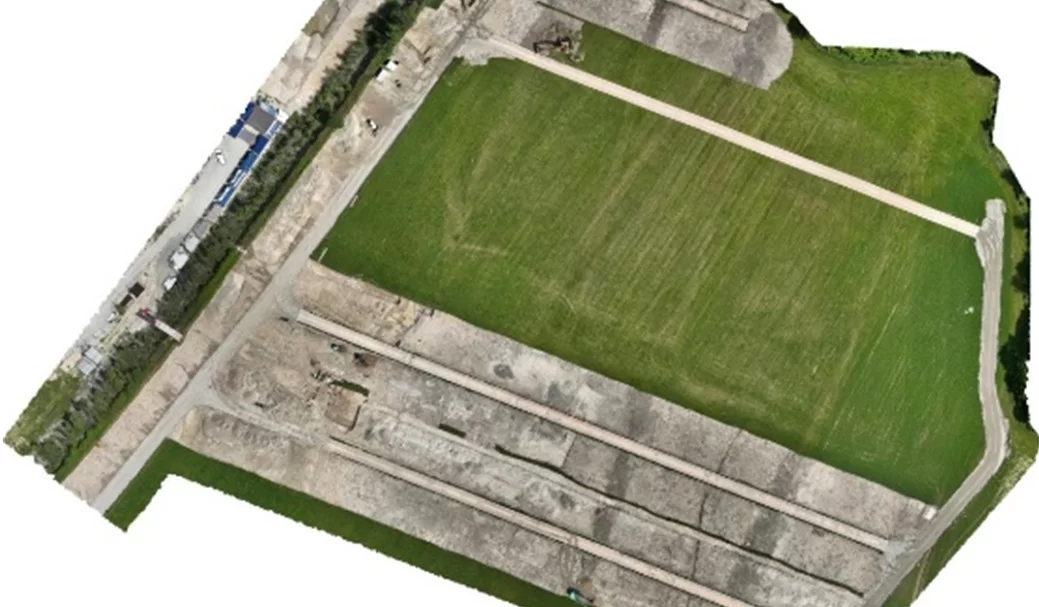

Im Rahmen des Baus der Autobahn A9, Abschnitt Sierre Est – Leuk / Susten Ost, wird die Bewirtschaftung von sämtlichem anfallenden Aushubmaterial auf dem Installationsplatz (IP) Pfyngut Süd erfolgen. Dieser IP wird auf einer ca. 20 ha-grossen landwirtschaftlich genutzten Fläche errichtet. Während dem Autobahnbau werden über 4 Mio. Tonnen Aushubmaterial auf dem Platz zwischengelagert, aufbereitet und den Hauptbaulosen wieder abgegeben.

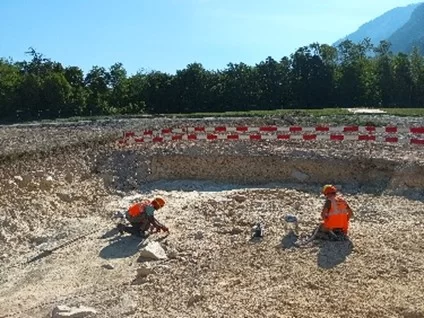

Vor der Installation des Unternehmers vom Los Materialbewirtschaftung wird sämtlicher Boden im Rahmen eines Vorloses abgetragen und zwischengelagert. Gleichzeitig soll der Boden auf archäologische Funde durch das spezifische Los Archäologie untersucht werden. Diese Vorarbeiten erfolgen über eine Zeitspanne von 3 Jahren.
